對現場商品砼的控制:
商品砼為施工半成品,不能錯誤的認為有沒有問題是攪拌站的事,要做好現場開盤簽定,資料的同步收集及現場施工過程控制(施工單位和監理單位對最終質量承擔全責)
頂板砼澆筑時應對鋼筋采取保護措施,以防踩踏變形,如用鋼管跳板搭設臨時通道、在鋼筋網上鋪設木跳板、設置成品馬凳等,澆筑時指派專人監管,及時對變形移位的鋼筋進行恢復
墻、柱等層間砼施工縫處必須進行鑿毛處理,鑿毛時間不得過早,統一要求為剪力墻筋綁扎完成后、墻模合模前,要求鑿除表面浮漿,露出砼石子,并最終清理干凈,保證接茬質量。
砼板帶(或腰梁)、構造柱等按設計要求施工,入戶門兩側必須設抱框柱。板帶(或腰梁)植筋位置要計算準確,植筋牢固,分布筋按間距要求綁扎,合理設置墊塊,保證縱筋位于板帶(或腰梁)中心;澆筑構造柱砼時要求統一制作引流槽,過程中通過插入式振搗器配合模板敲擊,保證振搗密實,模板拆除后剔除多余砼,保證最終成型美觀。

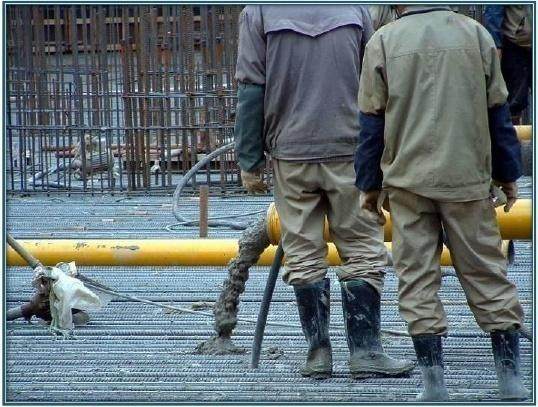

一、混凝土澆筑
1、先澆筑豎向結構。
2、振動棒振搗應快插慢拔,移動間距不大于振動棒作用半徑的1.5倍,振動棒插入下層混凝土深度不小于50mm。
3、振動時間控制在20-30s。
4、混凝土的澆搗時間差控制,避免出現冷縫。
二、不同強度等級節點處混凝土澆筑
1、節點處的混凝土實行“先高后低”的澆搗原則,即先澆高強度等級混凝土,后澆低強度等級混凝土,嚴格控制在先澆筑混凝土初凝前繼續澆搗梁板的混凝土,事先做好技術交底和準備工作。
2、高低強度混凝土結合面在混凝土初凝前再振搗一次,增強高低強度等級混凝土交界面的密實性,減少收縮 。
三、混凝土收面
1、收面時必須壓實拉毛。
2、混凝土澆筑完畢,要分兩次收面,最后一次收面在混凝土接近初凝的時間,將面層拉毛,防止表面的收縮裂紋。表面平整度允許偏差 8mm。注意柱、剪力墻部位要進行鑿毛處理。宜在混凝土接近初凝的時間,二次壓光后,表面用膠掃把或海綿拉毛成型。
四、混凝土養護
1、夏天混凝土澆筑完成后12h內進行澆水養護, 養護不得少于7d。
2、混凝土強度未達到1.2N ╱m㎡ 以前,嚴禁上人。
四、混凝土養護
五、成型質量
1、混凝土結構應達到內實外光、面層平整,菱角方正飽滿。
2、墻板交角、線、面順直清晰、平順;無蜂窩、麻面,無漏漿、脹模、爛根。
3、施工縫結合嚴密平整、無夾雜物。
4、混凝土樓板表面平整無痕跡,不得有腳印等。
六、樓梯澆筑施工
構件澆筑質量:
1、混凝土結構應達到內實外光、面層平整,菱角方正飽滿。
2、構件角、線、面順直清晰、平順;無蜂窩、麻面,無漏漿、脹模、爛根。
3、施工縫結合嚴密平整、無夾雜物。
